Đẩy nhanh tiến độ cụm dự án giải tỏa công suất NMNĐ BOT Vân Phong 1

Mới đây, Phó Tổng giám đốc Tổng công ty Truyền tải điện quốc gia (EVNNPT) Trương Hữu Thành đã chủ trì cuộc họp trực tuyến rà soát tiến độ cụm dự án giải tỏa công suất NMNĐ (Nhà máy nhiệt điện) BOT Vân Phong 1 gồm: TBA 500kV Vân Phong và đấu nối, đường dây 500kV Vân Phong – Vĩnh Tân, đường dây 500kV đấu nối TBA 500kV Thuận Nam vào đường dây 500kV Vân Phong - Vĩnh Tân.

Tiến độ bám sát được yêu cầu


Theo báo cáo của CPMB: tính đến ngày 15/9, công tác giải phóng mặt bằng TBA 500kV Vân Phong đã được địa phương bàn giao toàn bộ 6,6 ha mặt bằng trạm. Trong công tác thi công, hoàn thành hàng rào trạm để thi công, hàng rào lưới B40; tường chống cháy; phần móng, phần lắp dựng trụ cổng sân 500kV, 220kV; móng máy biến áp; móng nhà điều khiển, nhà chờ ca, nhà Bay, nhà bảo vệ, bể nước cứu hỏa, cầu vào trạm; phần móng thiết bị sân 500kV, 220kV; lắp đặt trụ đỡ thiết bị, thanh cái ống 220kV, dây dẫn nối giữa xà pooctich trạm sân 220kV; lắp đặt tủ điều khiển bảo vệ, tủ MK, đấu cáp nhị thứ tủ điều khiển bảo vệ, tủ MK toàn trạm; đấu nối cáp nhị thứ sân 500kV, kéo cáp sân 220kV.

Đang thi công hoàn thiện phần nhà chờ ca, nhà bay, nhà bảo vệ; đang lắp đặt cống thoát nước; đang xây dựng hàng rào xây gạch, thi công lưới tiếp địa, đấu nối cáp nhị thứ sân 220kV…

Đối với phần đường dây 220kV đấu nối đã phê duyệt phương án bồi thường, chi trả tiền, bàn giao mặt bằng 62/62 vị trí móng. Phần hành lang đã bàn giao mặt bằng 60/62 khoảng cột. Trong đó khoảng cột 50 - 51 còn 3 hộ chưa nhận tiền và bàn giao mặt bằng. Khoảng cột 55 - 56 còn 1 hộ chưa nhận tiền và bàn giao mặt bằng. Hiện CPMB đang phối hợp với Trung tâm Phát triển quỹ đất, UBND xã tiếp tục vận động chi trả tiền bàn giao mặt bằng.


Phó Tổng giám đốc EVNNPT Trương Hữu Thành chủ trì cuộc họp trực tuyến rà soát tiến độ các dự án giải tỏa công suất NMTĐ BOT Vân Phong 1

Về tiến độ thi công đường dây đấu nối, đến nay đã đào, đúc móng xong toàn bộ vị trí. Dựng cột được 62/66 vị trí, đang dựng 3 vị trí. Kéo dây được  12,56/26,2 km, đang kéo 7,5 km.

Đối với dự án đường dây 500kV Vân Phong – Vĩnh Tân, tính đến nay đã bàn giao mặt bằng 304/304 vị trí móng (đạt 100%). Phần hành lang tuyến, tỉnh Khánh Hòa đã bàn giao 172/172 khoảng cột (đạt 100%); tỉnh Ninh Thuận bàn giao 125/132 khoảng cột (đạt 94,6%).

Hiện CPMB đang tích cực làm việc với UBND các địa phương của tỉnh Khánh Hòa để giải quyết các vướng mắc phát sinh trong quá trình thi công kéo dây. Tích cực làm việc với các địa phương tỉnh Ninh Thuận đẩy nhanh tiến độ bồi thường giải phóng mặt bằng theo kế hoạch.

Về khối lượng thi công, đã đào móng xong toàn bộ 304/304 vị trí móng, đúc xong 299/304 vị trí móng và đang đúc 5 vị trí còn lại. Lắp dựng cột xong 264/304 vị trí, đang dựng cột 22 vị trí. Dự án cũng kéo dây 20/79 khoảng néo, đang kéo dây 18 khoảng néo. Các vị trí móng còn lại nằm khu vực đồi núi nên công tác vận chuyển vật tư vật liệu, mở đường thi công khó khăn. Thời tiết mưa vào buổi chiều ảnh hưởng đến công tác thi công và vận chuyển cột thép, dựng cột và kéo dây.

Về tiến độ đường dây 500kV đấu nối TBA 500kV Thuận Nam vào đường dây 500kV Vân Phong - Vĩnh Tân đã hoàn thành đào, đúc 3/3 vị trí móng đào móng xong, lắp dựng cột 2/3 vị trí, kéo dây 0,841/1,27 km.

Tăng tốc đưa dự án về đích

Tại cuộc họp, Phó Tổng giám đốc EVNNPT Trương Hữu Thành cho biết, đây là những dự án có ý nghĩa rất quan trọng nhằm giải tỏa công suất NMNĐ BOT Vân Phong 1 vào cuối năm 2022. Đồng thời dự án góp phần giải tỏa nguồn năng lượng tái tạo trong khu vực lên hệ thống điện quốc gia. Với tính cấp bách của dự án, trong quá trình triển khai luôn nhận được sự quan tâm của Chính phủ, các Bộ, ngành, địa phương, Tập đoàn Điện lực Việt Nam.

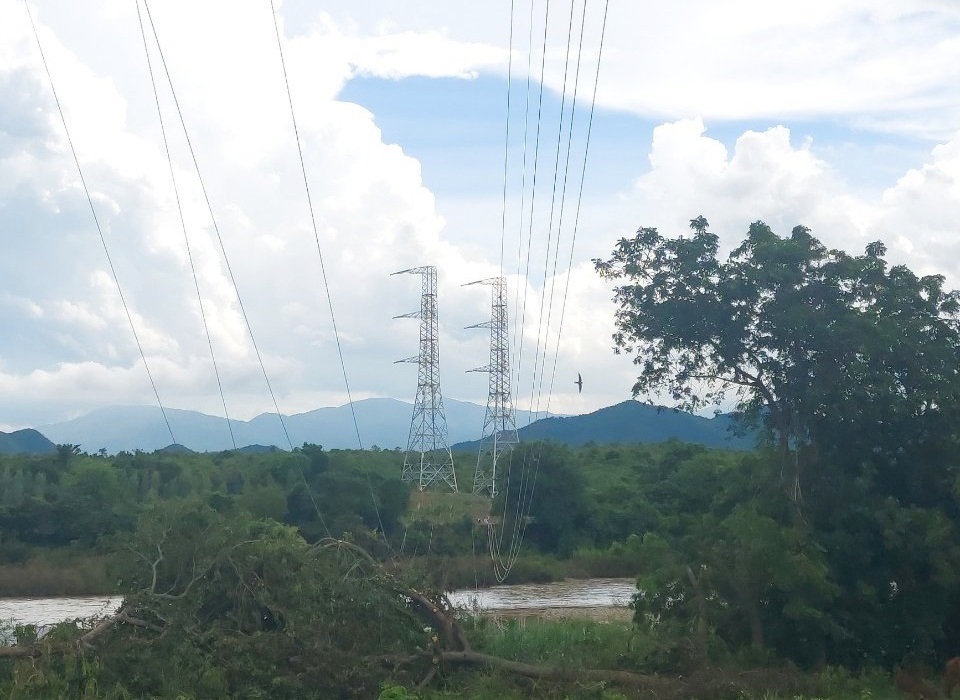

Thi công đường dây 500kV Vân Phong – Vĩnh Tân, đường dây 500kV đấu nối TBA 500kV Thuận Nam vào đường dây 500kV Vân Phong - Vĩnh Tân

Phó Tổng giám đốc EVNNPT Trương Hữu Thành ghi nhận và đánh giá cao những nỗ lực của CPMB cùng các đơn vị tham gia dự án tại công trường đã vượt qua nhiều khó khăn thách thức, dự án đã đạt được khối lượng giải phóng mặt bằng, thi công rất lớn. Đến thời điểm này, tiến độ của dự án rất khả quan và đang trên đường về đích. Tổng công ty hoàn toàn có thể tin tưởng dự án sẽ hoàn thành vào cuối năm 2022.

Tuy nhiên, việc triển khai dự án vẫn còn tiềm ẩn nhiều rủi ro khi mặt bằng hành lang tuyến chưa bàn giao hoàn toàn, cùng với đó thời tiết trong khu vực có những diễn biến khó lường, hiện khu vực đã bắt đầu vào mùa mưa có thể ảnh hưởng đến tiến độ thi công của dự án.

“Chỉ khi nào trạm biến áp và đường dây được lắp đặt, thí nghiệm hiệu chỉnh xong thì mới có thể yên tâm được. Chính vì vậy các nhà thầu tranh thủ những ngày thời thời tiết thuận lợi vận chuyển vật tư thiết bị đến vị trí móng để thi công, không thể chờ đợi ngày nắng mới vận chuyển. Toàn công trường cần tăng tốc thi công, huy động lực lượng phấn đấu hoàn thành dự án sớm nhất có thể”, ông Trương Hữu Thành nhấn mạnh.

Lãnh đạo EVNNPT yêu cầu các nhà thầu xây lắp trong quá trình thi công cần đảm bảo tuyệt đối an toàn con người, trang thiết bị. Phối hợp chặt chẽ với chính quyền và nhân dân địa phương, cất cử cán bộ trông coi vật tư thiết bị để đảm bảo an ninh công trường. Cùng với đó huy động nhân lực đảm bảo để đáp ứng yêu cầu. Trong quá trình thi công không  vì tiến độ mà làm ảnh hưởng chất lượng dự án.

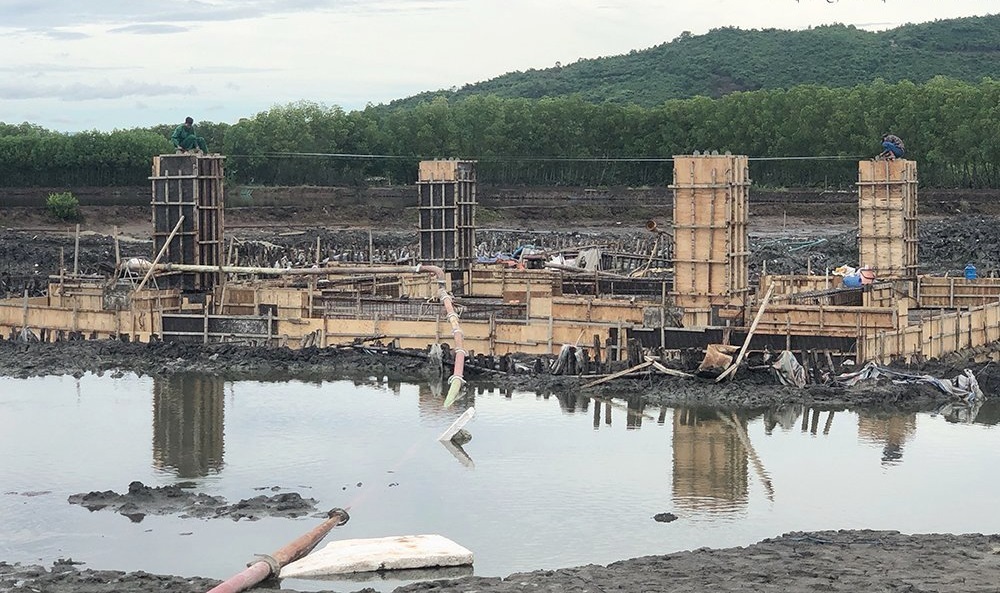

Đường dây 500kV Vân Phong – Vĩnh Tân, đường dây 500kV đấu nối TBA 500kV Thuận Nam vào đường dây 500kV Vân Phong - Vĩnh Tân

Đối với nhà thầu cung cấp vật tư thiết, ông Trương Hữu Thành yêu cầu cần tính toán đến các yếu tố rủi ro thời tiết, vận chuyển trên biển nhằm cung cấp đầy đủ, kịp thời thiết bị cho các nhà thầu thi công. CPMB giám sát, đốc thúc các nhà thầu để đảm bảo mục tiêu này.

Đối với tư vấn giám sát, tư vấn thiết kế cần bố trí đầy đủ nhân lực, đảm bảo chất lượng, tiến độ, an toàn trên công trường và kịp thời giải quyết những vấn đề phát sinh nếu có. Lãnh đạo EVNNPT cũng yêu cầu Công ty Truyền tải điện 3 phối hợp chặt chẽ với nhà thầu để giám sát chất lượng dự án phù hợp thiết kế, đồng thời sẵn sàng nguồn nhân lực để tiếp nhận vận hành sau khi dự án hoàn thành và bàn giao cho công ty.

Xuân Tiến

https://nangluongsachvietnam.vn/d6/vi-VN/news/Day-nhanh-tien-do-cum-du-an-giai-toa-cong-suat-NMND-BOT-Van-Phong-1-6-166-18006
